Chào mừng bạn đến vớiXÂY DỰNG THÀNH VINH. Công ty được thành lập ngày 20/5/2009 tại giấy phép ĐKKD số 2901078340, do Sở Kế hoạch và Đầu tư Nghệ An cấp. Lĩnh vực kinh doanh chính: Khảo sát địa hình, địa chất; Lập Quy hoạch xây dựng; Lập DA đầu tư xây dựng; Thiết kế; Thẩm tra; Tư vấn giám sát. Địa chỉ: Phòng 703, tầng 7, Chung cư Dầu Khí, 37C Lê Văn Hưu, Trường Thi, TP Vinh, Nghệ An; Điện thoại: 0238801033; 0904171599; Fax: 0238801033; Email: thanhvinhjst@gmail.com; Web: thanhvinhjsc.blogsport.com
Chào mừng bạn đến với XÂY DỰNG THÀNH VINH

Ngôn ngữ

Thứ Sáu, 18 tháng 3, 2022

Bản vẽ cầu dầm bản rỗng L = 18m cầu Cày-Thanhvinhjsc

 Thành Vinh đơn vị tư vấn"Chuyên nghiệp, trách nhiệm và hiệu quả".

Với mong muốn được chia sẻ thường xuyên các đường cầu thiết kế tài liệu trong quá trình làm nghề, góp một phần kiến thức nhỏ để các bạn có thể tham khảo trong quá trình học, thiết kế và thi công. Xin gửi tới các bạn bản vẽ"Cầu dầm bản rỗng lắp ghép BTCT dự ứng lực Trước L = 18m, chiều rộng 7m"với nội dung sau

1. Tổng quan cầu

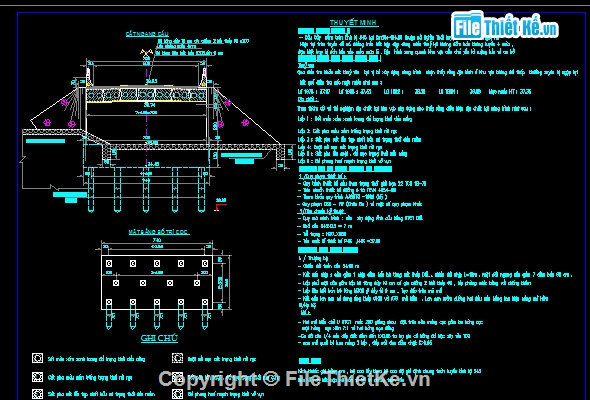

Bo tri chung cau
Cầu Cày trên tỉnh lộ 545 tại Km26, thuộc địa phận xã Nghĩa Thái, huyện Nghĩa Đàn, tỉnh Nghệ An. Hiện tại trên tuyến có đường kết hợp dâng nước thủy lợi, không bảo đảm thông tin trực tuyến 4 mùa, đặc biệt haybị tắc nghẽn vào mưa lũ. Địa hình xung quanh khu vực tương ứng thấp thường xuyên bị ngập lụt, hai bên là ruộng và ao hồ. Cầu địa chất trên khu vực nền đất yếu, lớp sét pha tạp chất hữu cơ dẻo trạng thái. Về thủy văn chế độ chịu ảnh hưởng trực tiếp của mức nước lũ.

2. Quy mô xây dựng cầu

Cầu được thiết kế vĩnh cữu bằng Bê tông và BTCT DƯL (theo Quy phạm thiết kế cầu cống theo TTGH 22 TCN 18-79); Chiều dài toàn cầu L = 26.24 m (tính đến đuôi mố); Khổ cầu K = 6 2x0.5 m = 7m; Tải trọng thiết kế H30-XB80, ng­ười đi 300kG/ m2; Tần suất thiết kế P = 4, H4 = 37.81 m; Đường hai đầu cầu thiết kế đường cấp V đồng bằng theo tiêu chuẩn TCVN 4054-98.

Mat cat ngang

3. Giải pháp thiết kế cầu
3.1. Kết cấu phần trên
Sơ đồ cầu gồm 1 nhịp giản đơn dầm bản rỗng bằngBTCT.DƯL căng tr­ước, chiều dài nhịp 18m; Mặt cắt ngang cầu gồm 7 dầm bản rỗng cao0.65 m, bề rộng0.99 m; Dầm BTCT DƯL kéo tr­ước, bê tông M500, mỗi dầm gồm 33 tao cáp c­ường độ cao loại12.7 mm; Gối cầu dùng gối cao su l­u hoá kích th­ước 400x950x20mm; Lan can bằng ống thép tráng kẽm kết hợp với bê tông; Lớp phủ mặt cầu gồm lớp bê tông dày 10 cm có gia c­ông 2 l­ưới thép D6, lớp phòng n­ước bằng vải chống thấm dày 4 mm và lớp bê tông liên kết bản M300 dày 9 cm.
Ban mat cau

Bo tri chung dam
3.2. Kết cấu phần dưới
Mố cầu thiết kế kiểu mố chữ U bằng BTCT, bệ mố đặt trên hệ móng cọc BTCT M300, tiết diện 35x35cm, gồm ba hàng cọc, một hàng cọc xiên7/1 và hai hàng cọc đứng, bệ mố và t­ường cánh dùng bê tông M250; Sau mố quét bi tum nóng 2 lớp, dắp cát đen đầm chặt K>0.95, bố trí bản quá độ đổ tại chỗ dài 3m; Nón mố được gia cố bằng đá hộc xây vữa M100 dày 30 cm.
Cau tao mo
3.3. Đường hai đầu cầu
Nền đường rộng 8m, mặt đường rộng 6m trên đọan 10m tiếp giáp mố cầu, sau đó vuốt nối về nền đường tiêu chuẩn rộng6.5 m, mặt đường rộng5.5 m trên đoạn 15m tiếp theo. Kết cấu áo đường gồm lớp móng dưới đá dăm tiêu chuẩn dày 16 cm, lớp móng trên đá dăm tiêu chuẩn dày 12 cm, láng nhựa 3 lớp tiêu chuẩn nhựa4.5 kg/ m2.
Duong dau cau
4. Tổ chức thi công
4.1. Thi công sàn đạo đóng cọc
Tiến hành xếp đá hộc rọ đá làm trụ tạm, lắp dựng hệ dầm sàn đạo, lắp dựng giá búa để đóng cọc.
4.2. Thi công mố
San ủi mặt bằng Chuẩn bị vật t­ư thiết bị thi công mố, đúc cọc thử. Đóng cọc Lắp dựng giá búa, tiến hành đóng cọc thử đến độ chối3.5 mm bằng búa Diezen2.5 T, sau khi đóng cọc thử đến độ chối3.5 mm/ nhát, quyết định chiều dài đóng cọc, cho đúc cọc hàng loạt và đóng cọc đại trà. Thi công bệ mố, thân mố, t­ường cánh Rung hạ cọc ván thép, đào đất hố móng, đập đầu cọc, vệ sinh hố móng, lắp dựng cốt thép, ván khuôn, văng chống, đổ bê tông mố bằng cẩu hộc bê tông. Hoàn thiện mố Tháo dỡ ván khuôn mố, đà giáo thi công, xây1/4 nón mố, ốp mái tr­ước mố, hoàn thiện cầu.
4.3. Thi công kết cấu nhịp
Thi công nền đường hai đầu cầu, đúc dầm tại bãi đúc đầu cầu, làm đường lao, vận chuyển dầm, lao dầm trên đường lao kết hợp sàng ngang đưa dầm vào vị trí, lao dầm, đổ lớp bê tông xi măng mặt cầu, dán líp vải phòng n­ước, đổ bê tông lan can, hoàn thiện cầu.
Thi cong mo

Thi cong nhip
4.4. Tiến độ thi công cầu
Dự kiến thi công trong vòng 8 tháng.
5. Kiến nghị
Thi công phải đúng hồ sơ thiết kế, nếu trong quá trình thi công có vấn đề gì không phù hợp với hồ sơ thiết kế thì báo cho bên tư vấn thiết kế để có biện pháp xử lý, thi công phải tuân thủ đúng quy trình quy phạm trong xây dựng cơ bản.
